Kellarikerroksesta maan alta paljastuneet ikkunarivistöt on muurattu umpeen ja lattian alta paljastuneen kallion piikkaaminen ja louhiminen etanadynamiitilla on viimeistelyä vaille valmis.
Uudisrakentaminen kellarissa näkyy parhaiten uuden hissin perustusten valutyönä. Vanhaan koulurakennukseen saadaan uusi hissi, jolle on avattu hissikuilu aina kolmanteen kerrokseen asti. Monitoimitalo Aarteesta tulee täysin esteetön vasta, kun tämä hissi on käytössä.
Kolmessa kerroksessa lattioiden alta paljastuneiden venepalkkien päälle on asennettu väleihin sovitetut kansilaatat. Laattojen päälle on valettu betonilattia, joka sinkopuhalluksen jäljiltä on valmis lopullista pinnoitusta varten. Oppimisympäristöihin asennetaan lopuksi ääntä vaimentavat kangaspalamatot, kuten uudisrakennuksessakin.

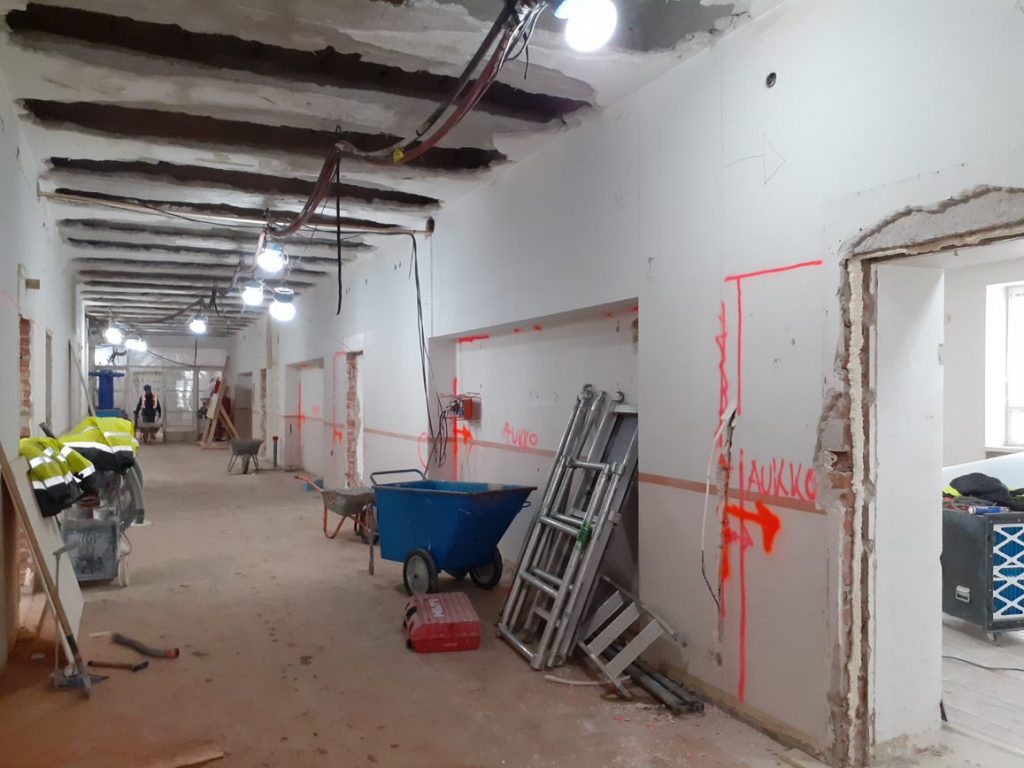

Ensimmäisessä kerroksessa on väliseinien avartaminen vasta alkuvaiheessa. Esi- ja alkuopetuksen eli 0–2 luokkien solun yhteisiä toiminnallisia oppimisympäristöjä rakennetaan tähän kerrokseen, johon luonnonkiviset pääportaat johdattavat Lahdenkadun puoleiselta piha-alueelta.

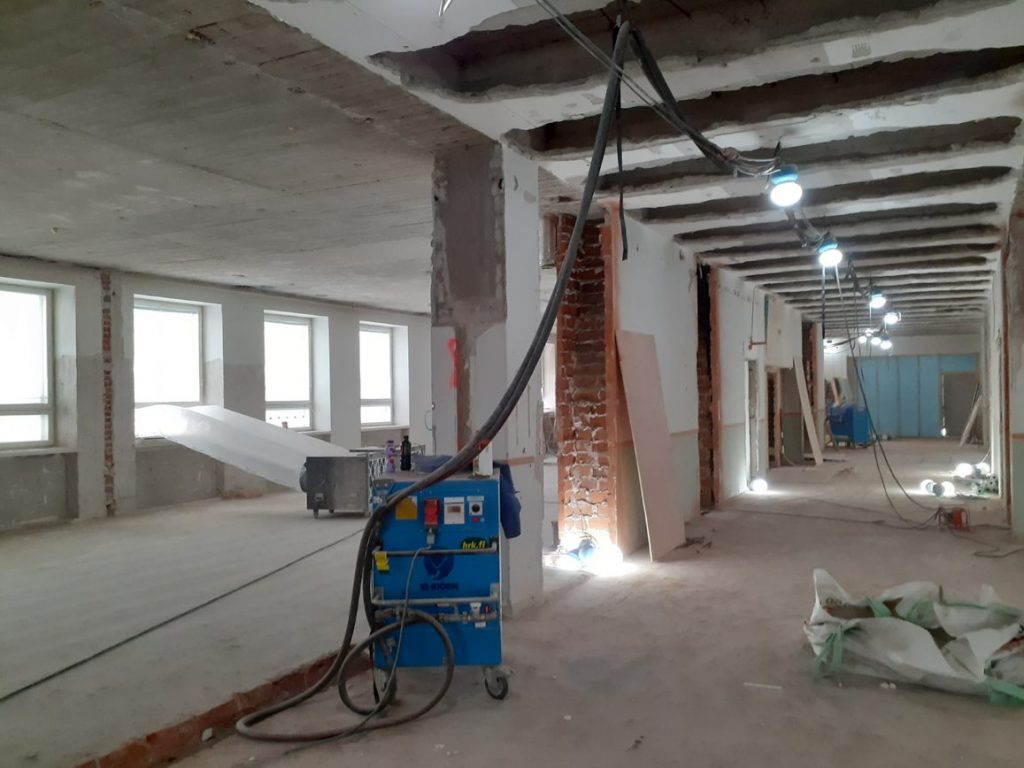

Toiseen kerrokseen johdattavan pääportaikon päätyyn rakentuu lisää 0–2 – luokkien solun oppimisympäristöjä. Kerroksen urheilukentän puoleiseen päätyyn valmistuvat koulusihteereiden, rehtoreiden, opettajien ja ohjaajien työtilat. Toisessa kerroksessa on käytävään avattujen tilaa avartavien aukkojen siistimistyöt käynnissä.

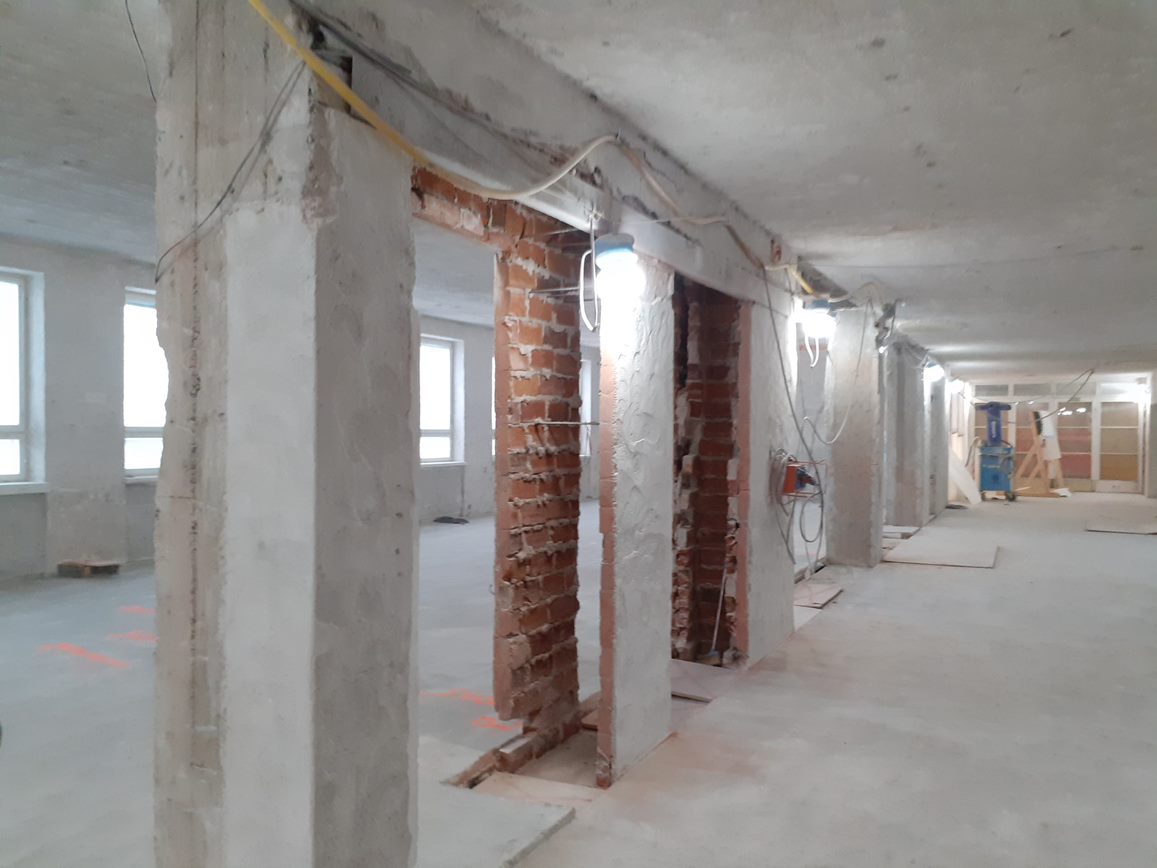

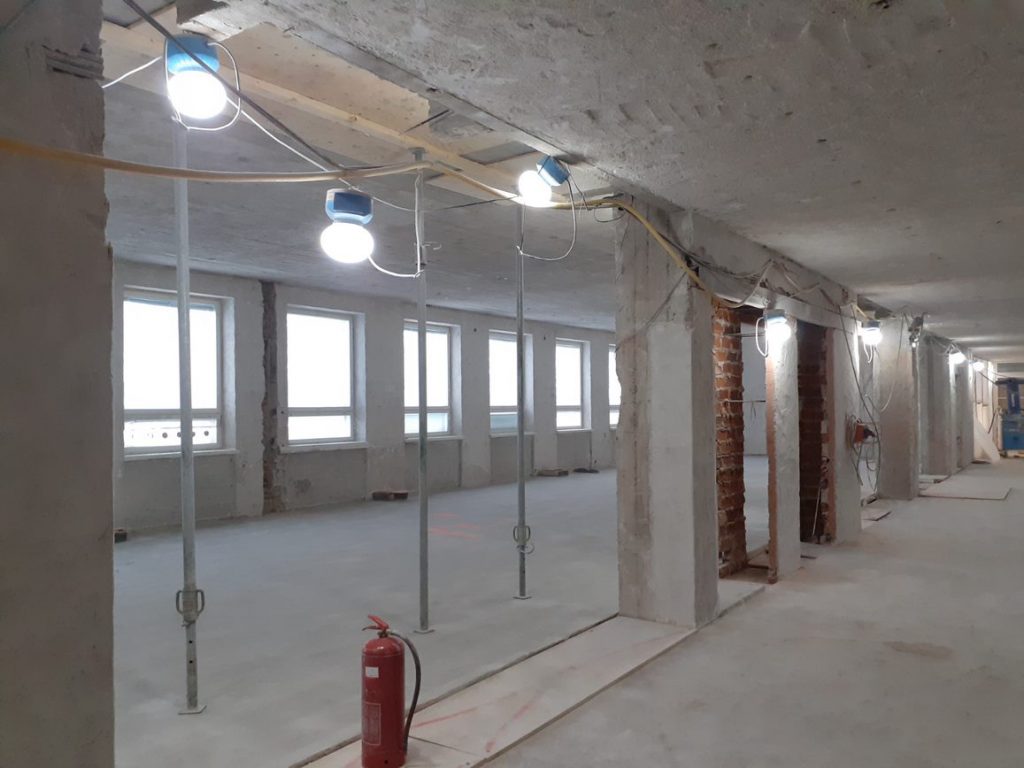

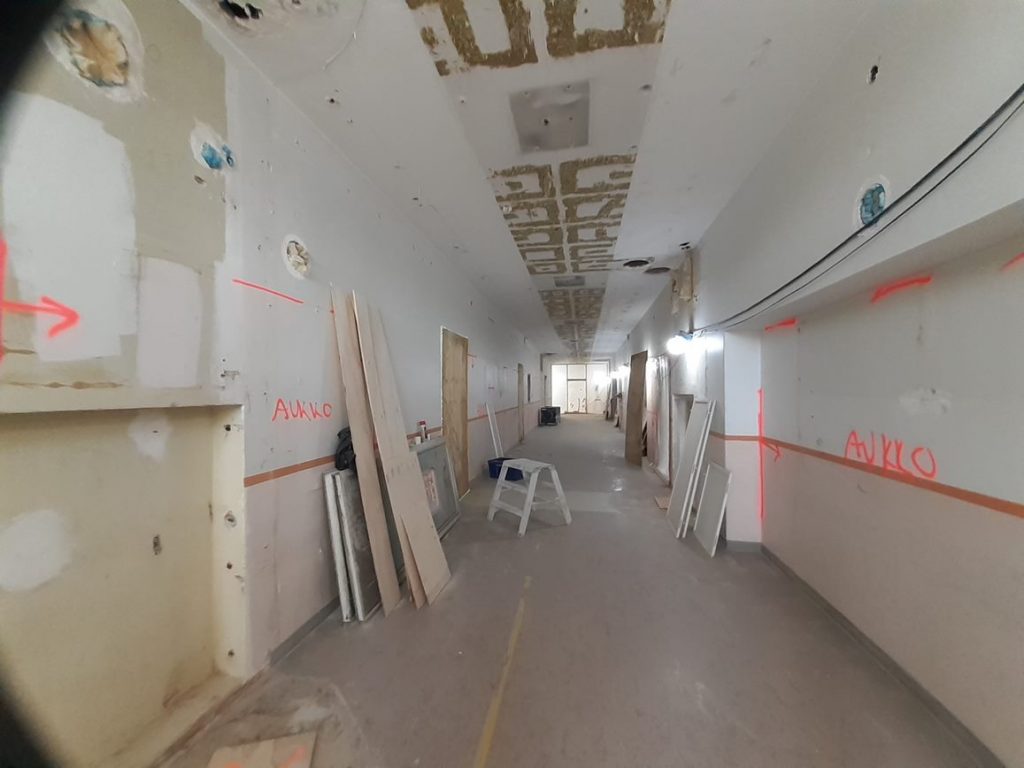

Kolmannessa kerroksessa työvaiheet ovat pisimmällä. Entinen käytävä ja sen sivuille rakennetut luokkahuoneet ovat yhdistymässä saumattomaksi oppimisympäristöksi. Käytävää ja luokkia yhdistävät aukot eivät jää huoneen korkuisiksi, vaan niiden yläosa tulee asettumaan entisten oviaukkojen tasolle.
Avattujen aukkojen yläosaan asennetaan rakenteita vahvistavat kannatinpalkit ennen seinäpintojen viimeistelyä.
Kolmanteen kerrokseen sijoittuu pääosa kolmansien luokkien oppimisympäristöistä. Kieltenopetuksen ryhmät, jotka tällä hetkellä toimivat D-parakin väistötiloissa, saavat täältä uudet oppimisympäristönsä tilojen valmistuessa.
Keltaisen rakennuksen ullakolla on aloitettu uuden ilmastointikoneiston pohjatyöt ja uusien paloturvallisten väliseinien rungot on pystytetty.
Seuraavassa blogissa oppimisympäristöjen peruskorjatut seinät ovat saaneet jo uusia maalipintoja.
